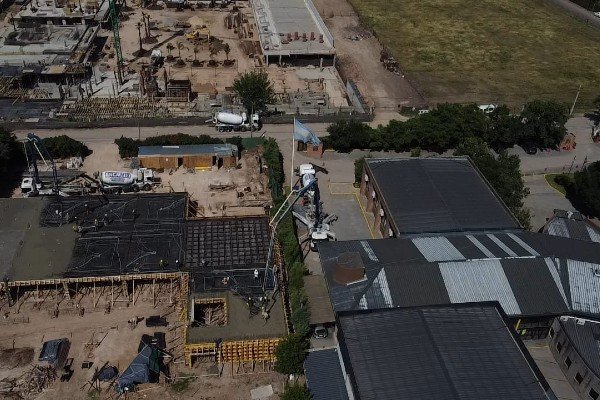

Dividir una colada de hormigón en dos jornadas no consiste solamente en reducir el volumen de cada despacho. Introduce una interrupción planificada del hormigonado y, con ella, una junta cuya ubicación, resolución y condiciones de ejecución deben estar definidas por el responsable técnico antes de coordinar el suministro. Para la obra, eso modifica cantidades, secuencia de mixers, bombeo, cuadrillas, preparación del frente y criterios de recepción.
La decisión estructural no corresponde al proveedor de hormigón. Tampoco debería resolverse cuando el primer mixer ya está en camino.
Desde ENCAMIX entendemos la división de una colada como una decisión técnica que produce consecuencias operativas concretas. Nuestro trabajo comienza cuando esas definiciones están cerradas y pueden transformarse en una secuencia de producción, despacho y descarga coherente con la obra.
Este punto importa especialmente en CABA, donde accesos restringidos, ocupación de vía pública, disponibilidad de personal, equipos de bombeo y ventanas operativas pueden convertir una modificación aparentemente menor del plan de hormigonado en una jornada completamente distinta.
Dividir una colada de hormigón: qué significa para la obra
Dividir una colada de hormigón significa transformar una operación continua prevista inicialmente en una secuencia de dos hormigonados separados. Esa separación obliga a revisar no solamente cuánto material se pedirá cada día, sino dónde termina una etapa, cómo comenzará la siguiente y qué recursos necesita cada jornada.
Puede haber razones válidas para analizar una división: volumen total, capacidad efectiva de colocación, limitaciones de acceso, disponibilidad de cuadrilla, tiempos de bombeo o una planificación general que resulte más controlable en dos etapas.
Pero una razón logística no define por sí sola la solución técnica.
Antes de programar los despachos deben estar resueltos, como mínimo:
- el alcance exacto de cada jornada;
- el volumen estimado para cada etapa;
- la junta prevista en la documentación técnica;
- la secuencia de hormigonado;
- el sistema de descarga;
- la capacidad real de colocación;
- los recursos humanos disponibles;
- las condiciones necesarias para retomar el trabajo en la segunda jornada.
Una vez definidos esos puntos, el proveedor puede organizar el servicio.
Si todavía están abiertos, el problema no es de despacho: falta una definición de obra.
La distinción parece simple, pero evita una práctica riesgosa: intentar corregir mediante logística una decisión que todavía no fue resuelta técnicamente.
Juntas de hormigonado: una definición técnica con consecuencias logísticas
Las juntas de hormigonado aparecen cuando existe una discontinuidad entre una etapa de colocación y la siguiente. Su ubicación y resolución no deberían surgir de una decisión improvisada durante la descarga.
Esta separación de responsabilidades es central para planificar correctamente.
El proveedor puede conocer cuántos metros cúbicos puede producir, cuántos mixers asignar, con qué intervalo organizar los viajes y qué equipo resulta compatible con la descarga prevista. Lo que no debe hacer es decidir en qué sector estructural conviene terminar una colada.
La documentación técnica de la obra tiene que resolver primero ese punto.
El criterio coincide con el enfoque histórico de CIRSOC para las juntas de construcción: las interrupciones previstas deben estar contempladas previamente en la documentación del proyecto. A partir de enero de 2026, además, la Resolución 11/2026 de la Secretaría de Obras Públicas puso en vigencia a nivel nacional los nuevos Reglamentos CIRSOC 200-2024 y CIRSOC 201-2025, e invitó expresamente a la Ciudad Autónoma de Buenos Aires y demás jurisdicciones a adherir y actualizar su reglamentación. La normativa aplicable a cada obra debe verificarse según su jurisdicción, expediente y documentación técnica.
Para un arquitecto o director de obra, la consecuencia práctica es clara: la junta debe formar parte de la planificación antes de pedir el hormigón, no aparecer como respuesta tardía a un problema de capacidad durante la jornada.
Lo que debería estar cerrado antes de hablar de despachos
Cuando una colada se programa en dos etapas, conviene que el responsable técnico haya definido el escenario completo y que esa información llegue al proveedor de manera inequívoca.
No alcanza con informar: “mañana hacemos la mitad”.
Hay que convertir ese concepto en datos operativos:
- Volumen de la primera jornada. Determina producción, cantidad aproximada de mixers y duración prevista del servicio.
- Volumen de la segunda jornada. Permite tratarla como una operación propia, y no como un saldo indefinido de la anterior.
- Alcance físico de cada etapa. El equipo de obra tiene que saber exactamente hasta dónde avanza cada hormigonado.
- Secuencia prevista. Afecta el ritmo de descarga y la organización del frente.
- Método de colocación. Una descarga directa no plantea la misma operación que un servicio bombeado.
- Capacidad efectiva de recepción. La velocidad teórica de producción carece de valor si la obra no puede colocar el material al mismo ritmo.
El objetivo no es sumar burocracia. Es quitar incertidumbre antes de que comience una operación difícil de detener y reconfigurar.
Qué cambia en los despachos cuando la colada se divide
Al dividir la colada, cada jornada necesita una programación propia de suministro. No conviene pensar la segunda etapa simplemente como “lo que quedó pendiente”, porque las condiciones de obra pueden ser diferentes y el volumen efectivo también.
Una planificación razonable vuelve a revisar cantidades, horarios, acceso, bombeo y capacidad de recepción para cada fecha.
Esto afecta especialmente cuatro variables.
1. El volumen solicitado por jornada
La división modifica el metraje de cada pedido.
Ese cálculo debería responder al sector efectivamente previsto para esa etapa y contemplar los criterios establecidos por la dirección de obra. Un volumen mal delimitado puede generar dos problemas opuestos: faltante durante una etapa que debía cerrarse o excedente cuando el frente ya no puede seguir avanzando.
Por eso, la decisión de dividir no reemplaza el cálculo del volumen; obliga a hacerlo nuevamente por etapas.
Cuando el proyecto ya tiene definidos esos datos, desde ENCAMIX podemos organizar la venta de hormigón elaborado de acuerdo con la secuencia prevista de obra.
2. La cadencia de mixers
Una jornada más corta no necesariamente admite intervalos arbitrarios entre camiones.
La frecuencia debe guardar relación con la capacidad de descarga y colocación. Si los mixers llegan mucho más rápido de lo que la obra puede recibir, se acumulan tiempos de espera. Si la secuencia queda excesivamente abierta, la continuidad operativa también puede verse afectada.
En CABA esto suele exigir una mirada especialmente realista sobre accesos, circulación y espacio disponible alrededor del frente.
La pregunta útil no es solamente cuántos camiones harán falta.
Es otra:
¿A qué ritmo puede recibirlos realmente la obra?
Ese dato permite transformar un volumen total en un programa de suministro.
3. El bombeo
Cuando hay bomba, dividir la colada también significa dividir la operación de bombeo.
Eso puede implicar preparación del equipo en dos jornadas, posicionamiento nuevamente, coordinación de accesos y disponibilidad del frente en dos momentos distintos.
Por eso conviene analizar hormigón y bombeo como una sola secuencia logística.
ENCAMIX trabaja con flota propia de mixers y equipos de bombeo, lo que permite coordinar ambas partes dentro de una misma operación y reducir la fricción habitual de trabajar con proveedores independientes. Esa integración forma parte del posicionamiento operativo de la empresa: capacidad y coordinación, sin convertirlas en una promesa absoluta de cumplimiento.
Cuando la colocación lo requiere, definir anticipadamente el sistema de bombeo y descarga permite programar cada jornada como una operación completa.
4. La cuadrilla y el frente de trabajo
Reducir metros cúbicos no sirve si el frente sigue siendo incierto.
Antes del primer despacho deben estar disponibles las personas, herramientas, accesos y condiciones necesarias para recibir el material según la secuencia prevista.
Y esto debe repetirse en la segunda jornada.
Dividir una colada disminuye el alcance diario, pero duplica ciertos momentos de preparación.
Hay dos inicios de operación.
Dos verificaciones del frente.
Dos coordinaciones de suministro.
Y, cuando corresponde, dos puestas en marcha del sistema de bombeo.
Ese costo operativo debe entrar en la evaluación.
Interrupción del hormigonado: planificada no significa improvisada
Una interrupción del hormigonado prevista forma parte del proyecto y de la programación; una interrupción inesperada es otra situación. Confundir ambas puede llevar a trasladar al proveedor decisiones que deberían haber sido tomadas antes.
Si desde el proyecto ya se sabe que determinada operación se ejecutará en dos jornadas, la logística puede prepararse alrededor de esa decisión.
El problema aparece cuando la idea de “cortar acá y seguir mañana” surge durante la colada porque el ritmo no fue el esperado, falta personal, cambia la disponibilidad del equipo o la jornada se extendió más de lo previsto.
En ese escenario, la decisión excede la programación comercial.
La dirección de obra debe evaluar técnicamente cómo proceder.
Desde el punto de vista del proveedor, la prioridad pasa por recibir instrucciones claras sobre continuidad o detención de los despachos y reorganizar, dentro de lo posible, la operación.
No corresponde que el chofer del mixer, el operador de bomba o el proveedor definan dónde debe producirse una junta estructural accidental.
El marco técnico tradicional de CIRSOC distingue precisamente entre interrupciones previstas y aquellas originadas de manera accidental o por fuerza mayor. Esa diferencia refuerza una idea fundamental para la planificación: cuanto más importante sea la continuidad de una etapa, menos decisiones deberían quedar abiertas para el momento de la descarga.
Una jornada más chica no siempre es una operación más simple
Dividir el volumen puede facilitar la capacidad de colocación, pero también incorpora una nueva interfaz entre dos jornadas. Por eso no puede evaluarse únicamente comparando metros cúbicos por día.
La decisión debería considerar el sistema completo.
Por ejemplo, una colada de menor volumen puede requerir menos horas efectivas de descarga, pero mantener prácticamente intactas otras tareas:
- coordinación previa;
- ingreso y posicionamiento de equipos;
- preparación del frente;
- organización de cuadrilla;
- maniobras de bomba;
- controles de recepción;
- cierre operativo de la jornada.
Al día siguiente, buena parte de esa secuencia comienza nuevamente.
Por eso el análisis no debería ser:
“¿Es más fácil hacer menos metros?”
La pregunta más útil es:
“¿La división mejora realmente el control de la operación una vez consideradas las dos jornadas?”
En algunos proyectos la respuesta puede ser afirmativa. En otros, la división agrega complejidad sin resolver el cuello de botella que motivó la consulta.
La respuesta corresponde a la obra.
Nuestra función como hormigonera en Buenos Aires es tomar una planificación técnicamente definida y convertirla en una operación de suministro posible: producción, mixers, bombeo y coordinación.
Qué informar al proveedor antes de programar las dos jornadas
Cuanto más precisa sea la información entregada antes de reservar el servicio, menor será la necesidad de reinterpretar el plan durante el hormigonado.
Para coordinar una colada dividida, resulta útil informar:
- dirección exacta de la obra;
- fecha prevista para cada etapa;
- volumen estimado de cada jornada;
- tipo de hormigón especificado;
- elemento o sector que se hormigonará;
- modalidad de descarga;
- requerimiento de bomba, cuando corresponda;
- condiciones de acceso;
- restricciones horarias conocidas;
- capacidad aproximada de colocación;
- contacto del responsable operativo en obra;
- confirmación de que la interrupción y la junta prevista fueron resueltas por la dirección técnica.
No se trata de que el proveedor audite el proyecto estructural.
Se trata de evitar que una definición estructural pendiente reaparezca disfrazada de problema logístico.
Coordinar antes de que llegue el primer mixer
La colada empieza mucho antes de abrir la canaleta o iniciar el bombeo.
Empieza cuando el director de obra cierra el alcance de la jornada, define con el responsable técnico cómo se organiza la interrupción prevista y transmite al proveedor datos suficientes para programar el servicio.
En ENCAMIX trabajamos sobre esa segunda parte de la ecuación.
Coordinamos producción, mixers y bombeo desde una misma operación porque entendemos que, para un profesional de obra, el valor no está solamente en recibir hormigón: está en reducir puntos de fricción durante una tarea donde el tiempo y la secuencia importan.
Dividir una colada puede ser perfectamente compatible con una obra bien organizada.
Lo que cambia es la planificación.
La primera jornada debe terminar donde el proyecto indicó que podía terminar. La segunda debe comenzar bajo condiciones previamente previstas. Y el suministro debe acompañar esa secuencia, no intentar definirla.
