Hormigón para pisos industriales: resistencia, continuidad y ritmo de ejecución

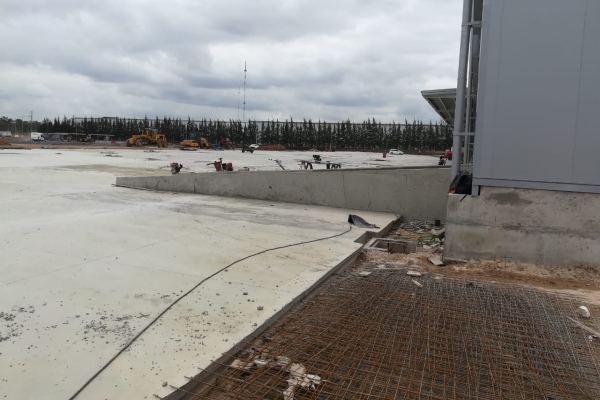

hormigón para pisos industriales

En pisos industriales, el hormigón es materia y también secuencia. Tiene resistencia, asentamiento, granulometría, dosificación y tiempo abierto. Pero también tiene camiones, accesos, bomba, personal, paños, juntas, herramientas de terminación y clima. Si una de esas variables se atrasa, todo el sistema pierde precisión.

Hormigón para pisos industriales: qué hay que definir antes de pedirlo

Un piso industrial no se pide como una losa más. Aunque comparta criterios estructurales con otros elementos de hormigón, su exigencia está en la superficie. Allí se ve el resultado. Allí aparecen las fisuras, los desniveles, las marcas de interrupción, las zonas con distinta textura o los problemas de desgaste prematuro.

Antes de solicitar el material, conviene tener definidos estos puntos:

  • Uso previsto del piso.
  • Carga estática y dinámica esperada.
  • Tránsito de equipos, zorras, autoelevadores o camiones.
  • Espesor de losa.
  • Tipo de base o subbase.
  • Presencia de malla, fibras o armadura.
  • Resistencia característica solicitada.
  • Volumen total por etapa.
  • Cantidad y tamaño de paños.
  • Ubicación de juntas.
  • Accesos para mixer o bomba.
  • Ritmo de descarga necesario.
  • Equipo de colocación y terminación disponible.
  • Horario de inicio y ventana de trabajo.

Estos datos no son formalidades. Son las coordenadas de la obra. Permiten que la planta, la logística y el equipo de colocación hablen el mismo idioma. En pisos industriales, una mala coordinación puede transformar una colada técnicamente simple en una jornada lenta, tensa y costosa.

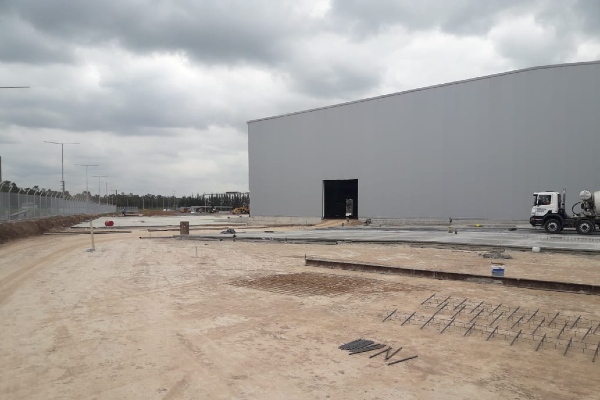

el mejor hormigón para pisos industriales

La resistencia no es el único criterio técnico

El director de obra debe mirar el hormigón como parte de un proceso. La mezcla debe responder al proyecto, pero también al método de ejecución. No es lo mismo colocar con descarga directa que con bomba. No es lo mismo trabajar en un galpón con acceso amplio que en un predio con circulación restringida. No es lo mismo ejecutar 40 m³ que organizar una jornada de 180 m³ con terminación mecánica.

Además de la resistencia, conviene prestar atención a:

  • Consistencia solicitada.
  • Tiempo estimado de transporte.
  • Condiciones de temperatura.
  • Distancia entre planta y obra.
  • Método de colocación.
  • Necesidad de bombeo.
  • Tiempo entre camiones.
  • Capacidad del equipo de terminación.
  • Secuencia de paños.

La resistencia se proyecta. La continuidad se organiza. Y en pisos industriales, ambas cosas deben convivir sin fricción.

En determinados proyectos con mayores exigencias de carga o tránsito operativo puede especificarse una resistencia superior, como el hormigón h30, siempre definida por cálculo y por las condiciones de servicio previstas para el piso.

Continuidad de descarga: el punto crítico en pisos industriales

La continuidad no significa apuro. Significa cadencia. Un ritmo ordenado entre planta, mixers, bomba y cuadrilla. El objetivo no es descargar más rápido de lo que la obra puede recibir. El objetivo es evitar vacíos de tiempo que rompan la secuencia de trabajo.

Para lograrlo, la planificación debe considerar:

  • Volumen total de la jornada.
  • Capacidad de descarga por hora.
  • Distancia entre planta y obra.
  • Tiempo de ida y vuelta de los mixers.
  • Cantidad de camiones asignados.
  • Método de colocación.
  • Capacidad real de la cuadrilla.
  • Necesidad de bomba pluma o bomba de arrastre.
  • Tiempo de terminación por paño.
  • Condiciones climáticas.

Un piso industrial exige una especie de coreografía técnica. Si los camiones llegan demasiado juntos, la obra se congestiona. Si llegan demasiado separados, se corta la continuidad. Si la bomba no está coordinada con el hormigón, el equipo espera. Si el equipo de terminación no acompaña el avance, la superficie se desordena.

Ritmo de colocación y ritmo de terminación

Esta es una de las tensiones más habituales en obra. Desde la logística, se busca que el hormigón llegue y se descargue sin demoras. Desde la ejecución, se necesita que el material avance al mismo ritmo que la cuadrilla puede trabajar. El punto justo está entre ambos extremos.

Por eso, el director de obra debe cruzar dos ritmos:

  • Ritmo de suministro: cuántos mixers llegan por hora y con qué separación.
  • Ritmo de ejecución: cuánto puede colocar y terminar la cuadrilla sin perder control.

Cuando estos ritmos no coinciden, aparecen problemas. Puede haber exceso de hormigón esperando en obra, interrupciones, juntas no previstas, zonas endurecidas antes de tiempo o sectores con terminación desigual.

La coordinación previa reduce esa incertidumbre. Permite definir si conviene ejecutar todo en una jornada, dividir por paños, ajustar la frecuencia de camiones, incorporar bombeo o modificar la secuencia de colocación.

Volumen, paños y juntas: planificar la superficie antes de la colada

La aritmética del volumen es simple. La obra real no siempre lo es. Un piso industrial puede tener interferencias, pendientes, cámaras, bases de máquinas, columnas, ingresos, zonas de espesor variable o restricciones de circulación. Todo eso modifica la forma de colocar.

Antes de pedir el hormigón, conviene revisar:

  • Superficie total.
  • Espesor de proyecto.
  • Volumen teórico.
  • Porcentaje de ajuste por condiciones reales.
  • Paños de ejecución.
  • Juntas de contracción.
  • Juntas de construcción.
  • Puntos de inicio y cierre.
  • Sentido de avance.
  • Ubicación de equipos.
  • Circulación de mixers.
  • Posición de bomba.
  • Zonas de espera.

En pisos industriales, los paños no son solo divisiones geométricas. Son unidades de ejecución. Ordenan la descarga, la mano de obra, el control de nivel, la terminación y el corte de juntas. Si los paños son demasiado grandes para el equipo disponible, la calidad superficial se compromete. Si son demasiado pequeños o mal secuenciados, se multiplican interrupciones y encuentros.

El volumen debe estar al servicio del método. Y el método debe estar claro antes de que salga el primer mixer.

Bombeo de hormigón en pisos industriales

El bombeo de hormigón en pisos industriales permite resolver distancias, accesos complejos, puntos de descarga alejados y ritmos de colocación más ordenados. Su conveniencia depende del volumen, la ubicación del piso, la circulación disponible y la capacidad de recepción de la obra.

Cada alternativa tiene implicancias distintas:

  • La descarga directa puede ser adecuada cuando el acceso es amplio, el punto de colocación está cerca y la obra puede recibir el mixer sin interferencias.
  • La bomba pluma puede ser conveniente cuando se necesita alcance, velocidad de posicionamiento y menor manipulación interna.
  • La bomba de arrastre puede resultar útil en obras con recorridos más extensos, accesos particulares o necesidad de conducir el hormigón por mangueras.

El punto no es elegir “bomba sí” o “bomba no”. El punto es definir cómo se va a mover el hormigón desde el mixer hasta el lugar exacto donde debe quedar colocado. En pisos industriales, esa distancia importa. Cada metro de traslado manual consume tiempo, mano de obra y energía. También aumenta el riesgo de desorden en la superficie.

Información necesaria para solicitar una cotización

Para una cotización más clara, conviene informar:

  • Ubicación exacta de la obra.
  • Tipo de piso industrial.
  • Resistencia solicitada.
  • Volumen total y volumen por etapa.
  • Espesor de losa.
  • Fecha tentativa de ejecución.
  • Horario de inicio deseado.
  • Acceso para mixer.
  • Distancia desde el punto de descarga hasta el sector de colocación.
  • Necesidad de bomba.
  • Restricciones de altura, ancho, circulación o ingreso.
  • Cantidad de personal disponible para colocación.
  • Tipo de terminación superficial prevista.
  • Presencia de juntas, paños o sectores diferenciados.

Esta información permite pensar el servicio como una operación completa. El precio deja de ser un número aislado y pasa a leerse junto con la previsibilidad de la jornada.

Variables críticas al pedir hormigón para pisos industriales

Revisá qué definir antes de programar la colada y por qué cada variable impacta en el ritmo de ejecución.

VariableQué definir antes de pedirPor qué impacta en la obra
ResistenciaClase de hormigón indicada en proyecto y exigencias de uso del piso.Determina el desempeño estructural, la aptitud frente a cargas y la respuesta ante el tránsito operativo.
Volumenm³ totales, m³ por etapa y margen de ajuste según las condiciones reales de obra.Permite programar mixers, tiempos de descarga, frecuencia de llegada y secuencia de colocación.
EspesorAltura de losa según proyecto, sectores especiales y posibles variaciones de nivel.Incide en el cálculo de volumen, la capacidad resistente y la planificación de cada paño.
AccesosIngreso de mixer, bomba y equipos, espacio de maniobra y restricciones internas.Evita demoras, maniobras innecesarias, bloqueos internos o cambios de descarga durante la jornada.
Método de descargaDescarga directa, bomba pluma o bomba de arrastre, según alcance, distancia y ubicación del piso.Define el ritmo de colocación, la distancia de traslado y la capacidad de sostener continuidad.
Ritmo de suministroFrecuencia entre camiones y capacidad real de recepción del equipo de obra.Ayuda a sostener continuidad sin congestionar la obra ni generar esperas innecesarias.
PañosSectores de ejecución, orden de avance y tamaño compatible con la cuadrilla disponible.Ordenan la jornada, reducen interrupciones no previstas y facilitan el control de terminación.
JuntasUbicación, tipo, momento de ejecución y relación con la modulación de paños.Ayudan a controlar retracción, encuentros, cortes de ejecución y comportamiento del piso.
TerminaciónTerminación manual, mecánica, fratasado, alisado y herramientas disponibles.Define tiempos de trabajo, coordinación de cuadrilla y ventana adecuada de acabado superficial.
ClimaTemperatura, viento, exposición solar, lluvia posible y protección posterior.Puede alterar tiempos de fraguado, evaporación, terminación superficial y proceso de curado.

Criterio técnico: en pisos industriales, el desempeño final no depende solo del hormigón solicitado. También depende del volumen, los accesos, el método de descarga, el ritmo de suministro y la capacidad real de terminación en obra.

Homogeneidad entre despachos: una exigencia silenciosa

La homogeneidad no depende solo de la receta. Depende de una producción controlada, de una planta estable, de dosificaciones consistentes y de una logística que evite tiempos excesivos o correcciones improvisadas en obra.

Para el arquitecto o director de obra, esto se traduce en una pregunta concreta: ¿el proveedor puede sostener una secuencia de despachos con baja variabilidad durante toda la jornada?

Esa pregunta es especialmente importante cuando se ejecutan:

  • Grandes superficies.
  • Pisos con terminación vista.
  • Sectores con tránsito operativo intenso.
  • Coladas prolongadas.
  • Obras con bombeo.
  • Paños que deben cerrarse en una misma jornada.

La superficie final no distingue entre un problema de planta, un problema de transporte o un problema de coordinación. Simplemente muestra el resultado.

Normativa, proyecto y responsabilidad técnica

En Argentina, los reglamentos CIRSOC constituyen una referencia central para el diseño, la tecnología y la ejecución de estructuras de hormigón. En 2026, mediante la Resolución 11/2026, se puso en vigencia el Reglamento CIRSOC 200-2024, correspondiente a Tecnología del Hormigón, y el Reglamento CIRSOC 201-2025, correspondiente a Estructuras de Hormigón.

Más allá de la normativa, en pisos industriales hay una responsabilidad técnica que no conviene diluir. El proveedor de hormigón no reemplaza al proyectista. La planta no define el cálculo. La dirección de obra no debería improvisar la especificación durante la jornada.

Cada parte cumple un rol:

  • El proyectista define criterios estructurales.
  • La dirección de obra organiza la ejecución.
  • El proveedor produce y despacha el hormigón solicitado.
  • El equipo de colocación ejecuta, nivela, termina y cura la superficie.
  • La coordinación operativa conecta esas decisiones en tiempo real.

Cuando esa cadena está clara, la obra trabaja con menos fricción.

Errores frecuentes al pedir hormigón para pisos industriales

Pedir solo “tantos metros” sin explicar el uso del piso

El volumen es necesario, pero no alcanza. El proveedor necesita saber qué tipo de piso se ejecuta, cómo se va a colocar y qué exigencias operativas tendrá.

No informar restricciones de acceso

Una calle angosta, un portón bajo, una circulación interna limitada o una distancia larga hasta el punto de descarga pueden cambiar toda la estrategia.

Subestimar la importancia del bombeo

A veces se intenta resolver con traslado manual lo que debería resolverse con bomba. Esa decisión puede consumir horas y afectar el ritmo de colocación.

Programar más volumen del que la cuadrilla puede terminar

No todo depende de la capacidad de despacho. Si la cuadrilla no acompaña, el piso puede perder calidad superficial.

No prever tiempos de espera

El tiempo muerto tiene costo. Puede afectar al proveedor, a la bomba, a los operarios y a la jornada completa.

Cambiar condiciones durante la colada

Modificar el orden de paños, el punto de descarga o el ritmo de avance cuando la operación ya empezó suele generar desajustes.

La prevención está en la conversación previa. Cuanto más precisa sea la información antes de la jornada, menor será la necesidad de corregir durante la ejecución.

Cómo organizar una jornada de hormigonado para un piso industrial

Un esquema ordenado puede seguir esta secuencia:

1. Revisar proyecto y especificaciones

Antes de llamar al proveedor, conviene validar resistencia, espesor, armadura, juntas, terminación y observaciones técnicas.

2. Calcular volumen real

El volumen teórico debe contrastarse con las condiciones de obra. Diferencias de nivel, espesores variables o sectores especiales pueden modificar el pedido.

3. Definir etapas de ejecución

No siempre conviene hormigonar todo de una vez. A veces es mejor dividir por paños, sectores o jornadas según capacidad operativa.

4. Evaluar accesos y descarga

La obra debe confirmar si el mixer puede acercarse, si habrá maniobras, si se necesita bomba o si existen restricciones de circulación.

5. Coordinar frecuencia de camiones

La frecuencia debe acompañar la capacidad de recepción de la obra. Ni camiones acumulados ni cuadrillas esperando.

6. Alinear colocación y terminación

El equipo de piso debe estar preparado para distribuir, nivelar y terminar al ritmo previsto. La logística no puede ir separada de la terminación.

7. Prever curado y protección

La jornada no termina cuando se descarga el último metro cúbico. El curado, el corte de juntas y la protección posterior forman parte del resultado.

Este orden no busca burocratizar la obra. Busca evitar decisiones tardías. En pisos industriales, la improvisación suele ser más cara que la planificación.

️ ¿Vas a ejecutar un piso industrial?

En ENCAMIX te ayudamos a ordenar el pedido según resistencia, volumen, método de descarga, necesidad de bomba y condiciones reales de acceso a obra.

Hablar por WhatsApp

ENCAMIX: hormigón elaborado y bombeo bajo una misma coordinación

En ENCAMIX trabajamos el hormigón elaborado y el bombeo como parte de una misma operación. Para pisos industriales, esto permite abordar la colada desde una mirada integral: producción, despacho, mixers, bomba, ritmo de descarga y coordinación con las condiciones reales de obra.
